銚子連絡道路(一般国道126号 山武東総道路)|海匝土木事務所

新着情報

・令和8年1月19日 銚子連絡道路専用窓口を設置しました。(参考:専用窓口案内文)(PDF:212.4KB)

・令和8年1月 用地交渉に着手しました。

銚子連絡道路(一般国道126号 山武東総道路)の概要

銚子連絡道路は銚子市と山武市とを連結し、山武・東総地域の道路ネットワークの骨格となり、首都圏中央連絡自動車道等の高規格幹線道路と一体となって機能し、地域間相互の連携・交流の促進、一般国道126号の渋滞の緩和、物流の効率化、安全性の向上、周辺環境の改善など当該地域の活性化や県民生活の利便性向上に資する社会基盤です。

事業計画

【二期区間】山武郡横芝光町から匝瑳市(供用中)

事業期間       平成16年度から令和5年度
工事箇所 山武郡横芝光町から匝瑳市
道路延長 L=5.0キロメートル
供用日

令和6年3月31日

【三期区間】匝瑳市から旭市(事業中)

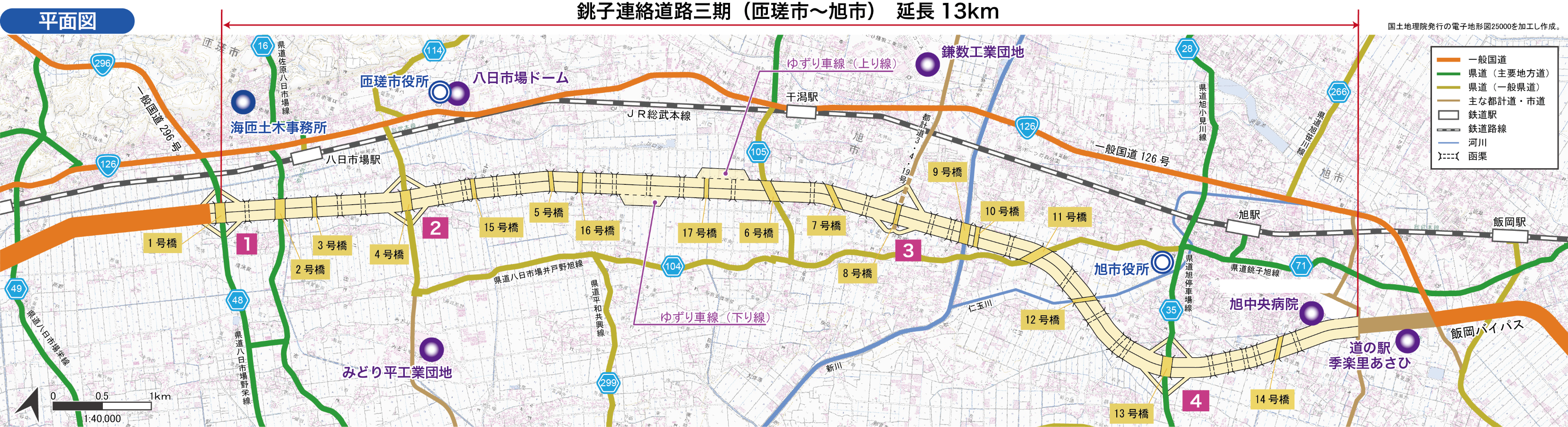

(平面図拡大表示)(PNG:5,402.8KB)
※ファイルサイズが大きいので、閲覧の際はご注意ください

事業期間 令和4年度から
工事箇所 匝瑳市から旭市
事業延長 L=約13キロメートル
令和6年度までの実績 用地測量、地質調査、道路予備設計、橋梁予備設計
令和7年度の計画 地質調査、道路詳細設計、橋梁詳細設計、用地取得
次年度以降の計画 道路詳細設計、橋梁詳細設計、用地取得、工事

銚子連絡道路三期区間は匝瑳市横須賀から旭市イに至る延長約13キロメートルの区間であり、
当該地域における交通混雑の緩和と沿道環境の改善を図るため整備を進めている2車線のバイパス事業です。

三期区間 完成イメージ

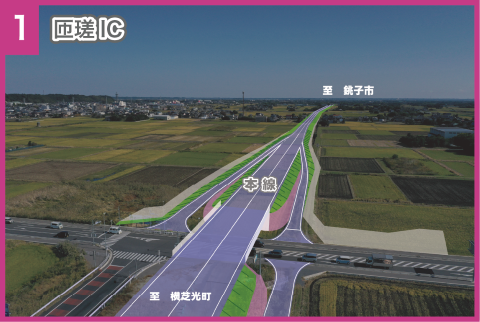

1. 匝瑳インターチェンジ(二期終点部)

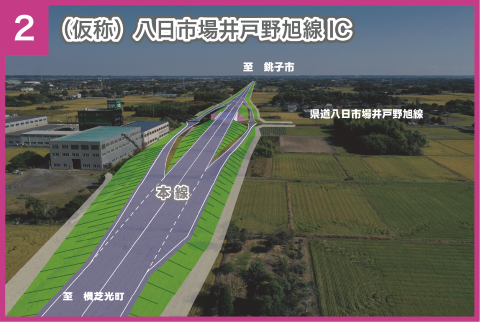

2.県道八日市場井戸野旭線 接続部

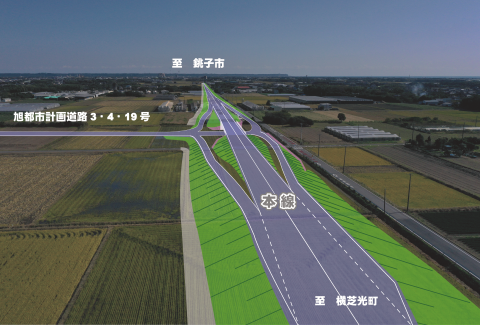

3. 旭都市計画道路 接続部

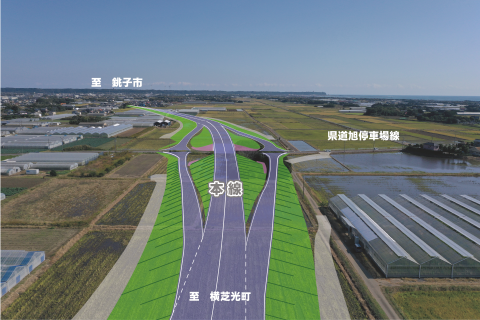

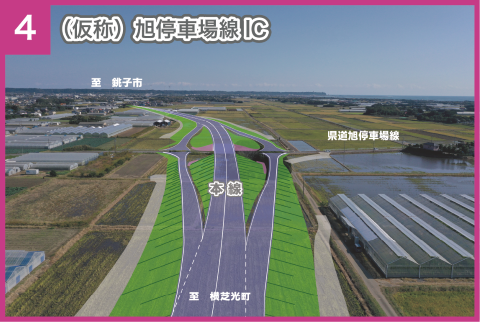

4. 県道旭停車場線 接続部

〇インターチェンジ箇所は、平面図のインターチェンジ番号を参照願います。

銚子連絡道路三期事業の進捗状況

令和8年1月現在、境界測量並びに道路区域変更手続きが完了し、順次、用地交渉に着手しております。
設計については令和6年度までの予備設計を基に、道路詳細設計と橋梁詳細設計を進めています。

お問い合わせ

所属課室:県土整備部海匝土木事務所銚子連絡道路建設課

電話番号:0479-72-1148

ファックス番号:0479-73-6356
